Tilføjelse af afhængigheder mellem aktiviteter
Tilføj en foregående eller efterfølgende aktivitet
- Vælg en aktivitet og åbn Aktivitetsdetaljer > Afhængigheder.
- Klik på rullemenuen Tilføj foregående/efterfølgende eller begynd at skrive for at søge efter en aktivitet.
- Vælg en aktivitet fra listen for at oprette afhængigheden.
Bemærk: Standardafhængighedstypen er FS (Slut-til-Start), og præcisionsniveauet svarer til den højeste lokationspræcision af de to aktiviteter.
Tilføj afhængigheder ved at trække (Takt Time-visning)
-

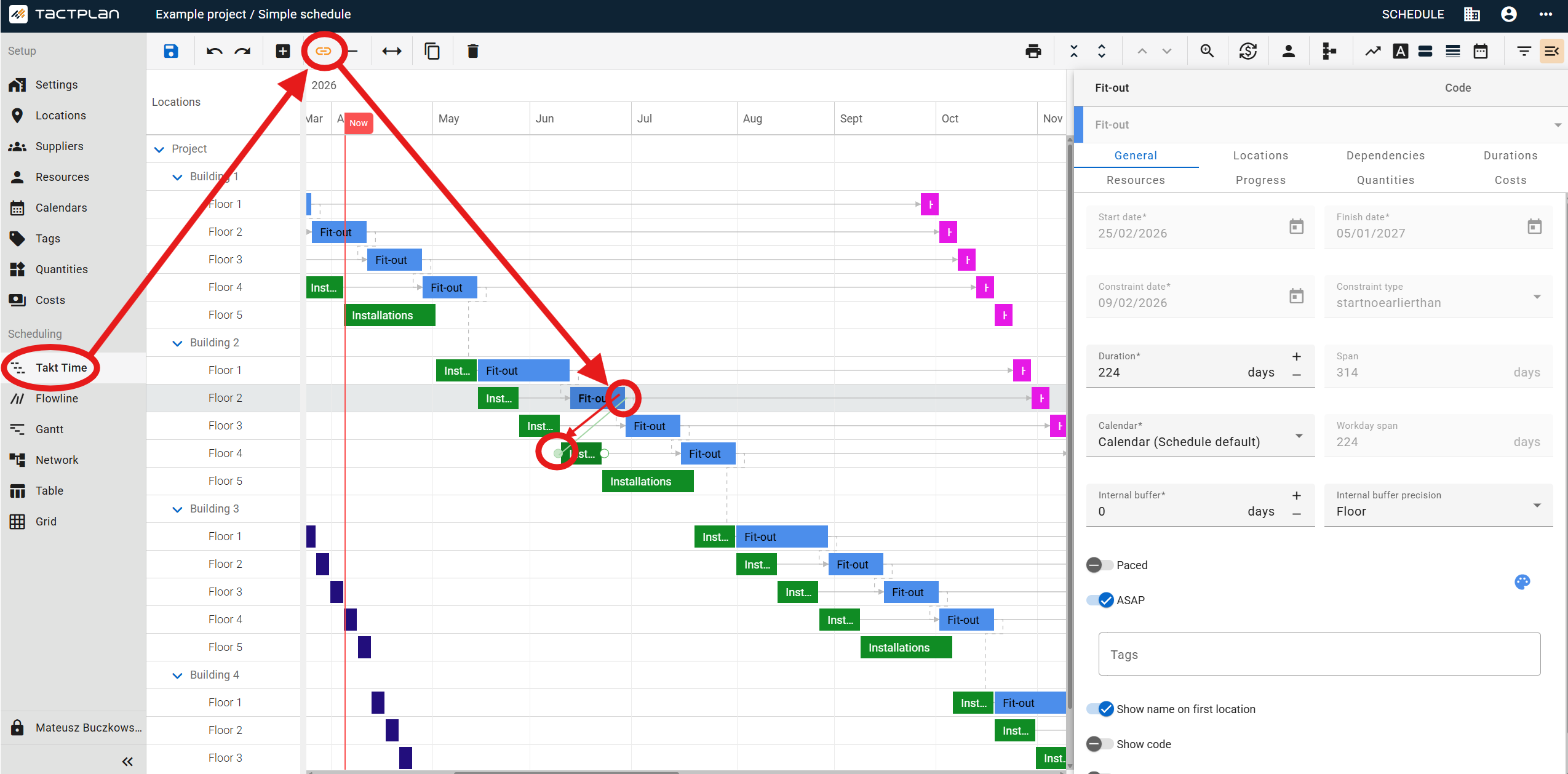

Gå til Takt Time og klik på Tilføj afhængighed i værktøjslinjen.
- Træk fra slutterminal på én aktivitet til slutterminal på en anden aktivitet for at oprette en FF (Slut-til-Slut) afhængighed.
- Træk fra slutterminal til startterminal for at oprette en FS (Slut-til-Start) afhængighed.
- Træk fra startterminal til slutterminal for at oprette en SF (Start-til-Slut) afhængighed.
-
Træk fra startterminal til startterminal for at oprette en SS (Start-til-Start) afhængighed.
Tip: Når du trækker mellem forskellige lokationer, justeres lokationsudsættelsesvæerdien automatisk til at svare til forskellen i lokationer.
Tilføj afhængigheder ved at trække (Cyklogram-visning)
- Gå til Cyklogram og klik på Tilføj afhængighed i værktøjslinjen.
- Træk fra én aktivitet til en anden på samme lokation for at oprette en FS afhængighed.
- Træk mellem aktiviteter på forskellige lokationer for automatisk at indstille lokationsudsættelsesvæerdien.
Tilføj afhængigheder ved at trække (Netværk-visning)
- Gå til Netværk.
-
Træk fra slutterminal på én aktivitet til startterminal på en anden for at oprette en FS afhængighed.
Oprettelse af specifikke afhængigheder
Tilføj specifikke afhængigheder (Takt Time-visning)
- Gå til Takt Time og klik på både Tilføj afhængighed og Specifik afhængighed i værktøjslinjen.
-
Træk fra én aktivitetsterminal til en anden aktivitetsterminal for at oprette den specifikke afhængighedstype baseret på de anvendte terminaler (FF, FS, SF eller SS).
Tilføj specifikke afhængigheder (Cyklogram-visning)
- Gå til Cyklogram og klik på både Tilføj afhængighed og Specifik afhængighed i værktøjslinjen.
- Træk fra én aktivitet til en anden for at oprette en FS specifik afhængighed.
Ændring af afhængigheder
Skift afhængighedstype
- Åbn Aktivitetsdetaljer > Afhængigheder for aktiviteten.
- Klik på cellen i kolonnen Type.
-
Vælg en ny type fra rullemenuen: FF, FS, SF eller SS.
Forståelse af afhængighedstyper:
- FF (Slut-til-Slut): Aktivitet 1 skal afsluttes, før Aktivitet 2 kan afsluttes
- FS (Slut-til-Start): Aktivitet 1 skal afsluttes, før Aktivitet 2 kan starte
- SF (Start-til-Slut): Aktivitet 1 skal starte, før Aktivitet 2 kan afsluttes
- SS (Start-til-Start): Aktivitet 1 skal starte, før Aktivitet 2 kan starte
Skift præcisionsniveau
- Åbn Aktivitetsdetaljer > Afhængigheder for aktiviteten.
- Klik på cellen i kolonnen Præcision.
- Vælg et lokationsniveau fra rullemenuen.
Bemærk: Du kan ikke vælge et præcisionsniveau, der er lavere end det højeste lokationsniveau for de tilknyttede aktiviteter.
Juster buffer (dage)
- Åbn Aktivitetsdetaljer > Afhængigheder for aktiviteten.
- Klik på feltet Buffer (dage).
-
Indtast et positivt eller negativt heltal mellem -5.000 og 5.000.
Juster lokationsudsættelse
- Åbn Aktivitetsdetaljer > Afhængigheder for aktiviteten.
- Klik på feltet Lokationsudsættelse.
-
Indtast et positivt eller negativt heltal mellem -5.000 og 5.000.
Juster buffer for specifikke afhængigheder
- Åbn Aktivitetsdetaljer > Afhængigheder for aktiviteten med en specifik afhængighed.
- Klik på feltet Buffer (dage) for den specifikke afhængighed.
- Indtast et positivt eller negativt heltal mellem -5.000 og 5.000.
Administration af interne afhængigheder
Konfigurér intern buffer og præcision
- Vælg en aktivitet og gå til Aktivitetsdetaljer > Generel.
- Redigér den Interne buffer til en positiv eller negativ værdi.
- Indstil Intern bufferpræcision til samme niveau eller højere end aktivitetens lokationspræcision.
Vigtigt: For at anvende en negativ intern bufferværdi skal indstillingen Kontinuert være deaktiveret.
Aktivér eller deaktivér Kontinuert
- Vælg en aktivitet og gå til Aktivitetsdetaljer > Generel.
- Skift indstillingen Kontinuert til eller fra.
Bemærk: Når Kontinuert er aktiveret, opretholder aktiviteten sin hastighed uanset andre afhængigheder.
Sletning af afhængigheder
Fjern en afhængighed fra aktivitetsdetaljer
- Åbn Aktivitetsdetaljer > Afhængigheder for aktiviteten.
- Højreklik på den afhængighed, du vil fjerne.
-
Klik på Fjern.
Slet en afhængighed fra Netværk-visning
- Gå til Netværk.
- Højreklik på afhængighedslinjen.
- Klik på Slet afhængighed.
Arbejde med kopier af aktiviteter
Tilføj afhængigheder til nyligt tilføjede aktiviteter
- Gå til Takt Time og klik på Tilføj aktivitet i værktøjslinjen.
- Tilføj en aktivitet, og aktivér derefter indstillingen Tilføj afhængighed til seneste tilføjede aktivitet.
- Tilføj en ny aktivitet.
Resultat: En FS afhængighed oprettes automatisk mellem de to aktiviteter.
Kopiér aktiviteter med afhængigheder
- Vælg en aktivitet med afhængigheder og klik på Kopi.
- Klik på Kopier afhængighedsindstillinger.
- Vælg én af følgende indstillinger:
- Tilføj afhængigheder til kopierede aktiviteter - Opretter en FS afhængighed mellem originalen og kopien
- Kopier afhængigheder til kopierede aktiviteter - Kopien bevarer alle afhængigheder fra originalen
- Kopier afhængigheder mellem kopierede aktiviteter - Afhængigheder bevares kun mellem kopierede aktiviteter
-
Klik på Kopiér valgte.
Sletning af aktiviteter med afhængigheder
Slet aktivitetsafhængigheder
- Vælg en aktivitet med afhængigheder.
- Klik på Slet aktiviteter i værktøjslinjen eller højreklik og vælg Slet aktiviteter.
- Vælg indstillingen Slet afhængigheder.
- Klik på Fortsæt.
Erstat afhængigheder ved sletning af aktiviteter
- Vælg en aktivitet, der har både foregående og efterfølgende afhængigheder.
- Klik på Slet aktiviteter i værktøjslinjen eller højreklik og vælg Slet aktiviteter.
- Vælg indstillingen Erstat afhængigheder.
- Klik på Fortsæt.
Resultat: Afhængighederne fjernes og erstattes med en ny afhængighed, der forbinder den foregående direkte til den efterfølgende.
Særlige tilfælde med afhængigheder
Forståelse af cirkulære afhængigheder
Vigtigt: Du kan ikke oprette cirkulære afhængigheder. Hvis du forsøger at tilføje en afhængighed, der ville skabe et cirkulært forhold (f.eks. ved at gøre en efterfølgende aktivitet til en foregående), viser systemet en fejlbesked og ignorerer handlingen.
Arbejde med fjerde-lags afhængigheder
- Sørg for, at begge aktiviteter har Kontinuert deaktiveret.
- Gå til Takt Time.
- Tilføj en FS afhængighed fra den efterfølgende aktivitet til den foregående aktivitet én lokation nedenfor.
Resultat: En ny FS afhængighed oprettes med en lokationsudsættelsesværdi på
