Configuración de Precisión de Ubicación
- Abra el panel de detalles de la tarea.
- Navegue a la pestaña Ubicación.

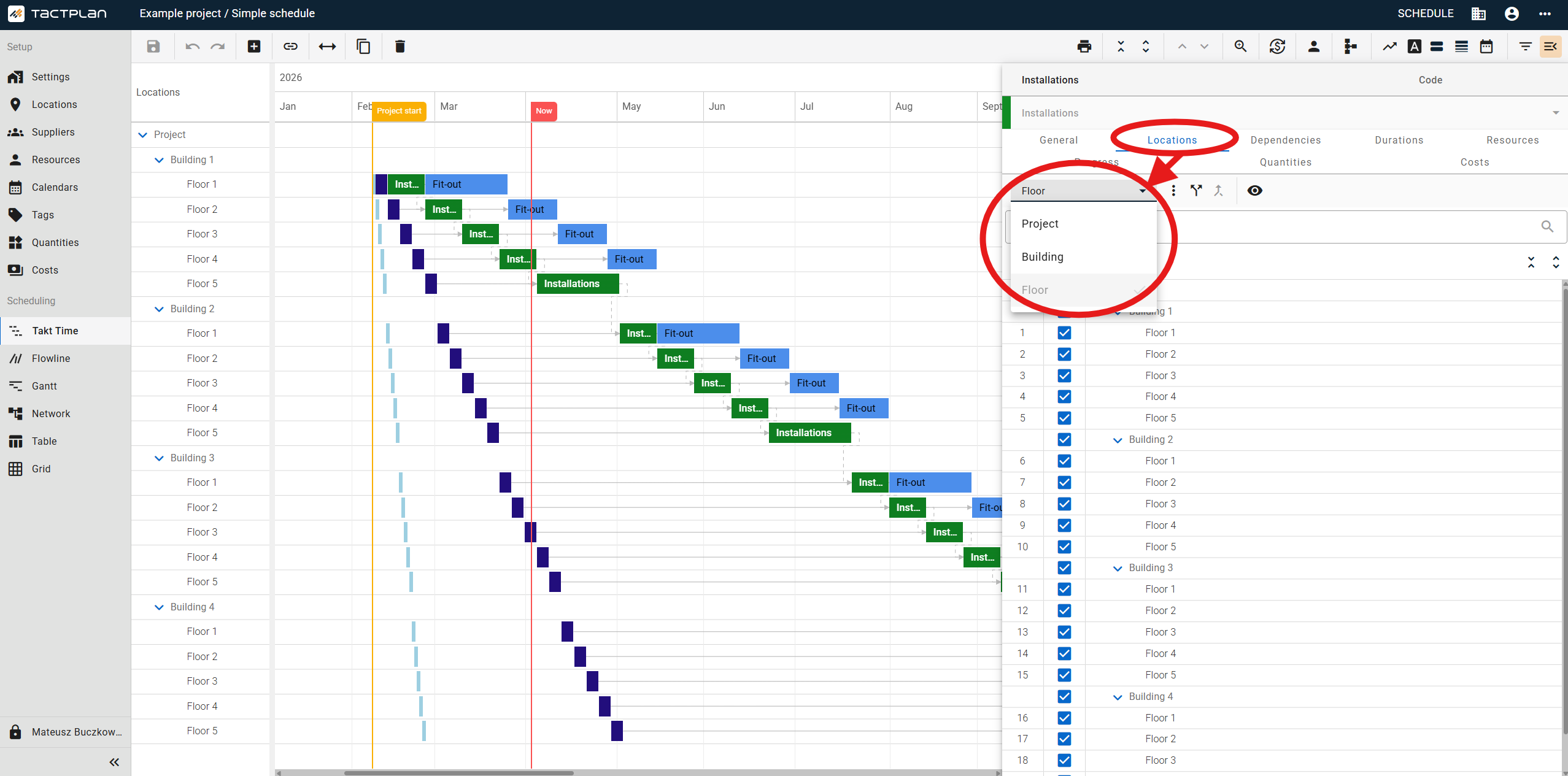

- Haga clic en el menú desplegable de precisión de ubicación para seleccionar un nivel diferente (por ejemplo, Proyecto, Edificio o Nivel).
- Revise la selección de ubicación actualizada, teniendo en cuenta que las ubicaciones sin niños en el nivel seleccionado serán deseleccionadas automáticamente.
Nota: Al disminuir la precisión a un nivel superior, solo las ubicaciones con niños existentes permanecerán seleccionadas. Al aumentar la precisión a un nivel inferior, solo las ubicaciones con padres seleccionados permanecerán disponibles.
Reordenar Ubicaciones Arrastrando y Soltando
- Abra el panel de detalles de la tarea y vaya a la pestaña Ubicación.
- Haga clic y arrastre una ubicación a una nueva posición dentro del mismo nivel.
- Suelte la ubicación para actualizar la secuencia.
- Para mover múltiples ubicaciones a la vez, selecciónelas usando Ctrl + Clic o Shift + Clic, luego arrastre a la posición deseada.
Invertir la Secuencia de Ubicación

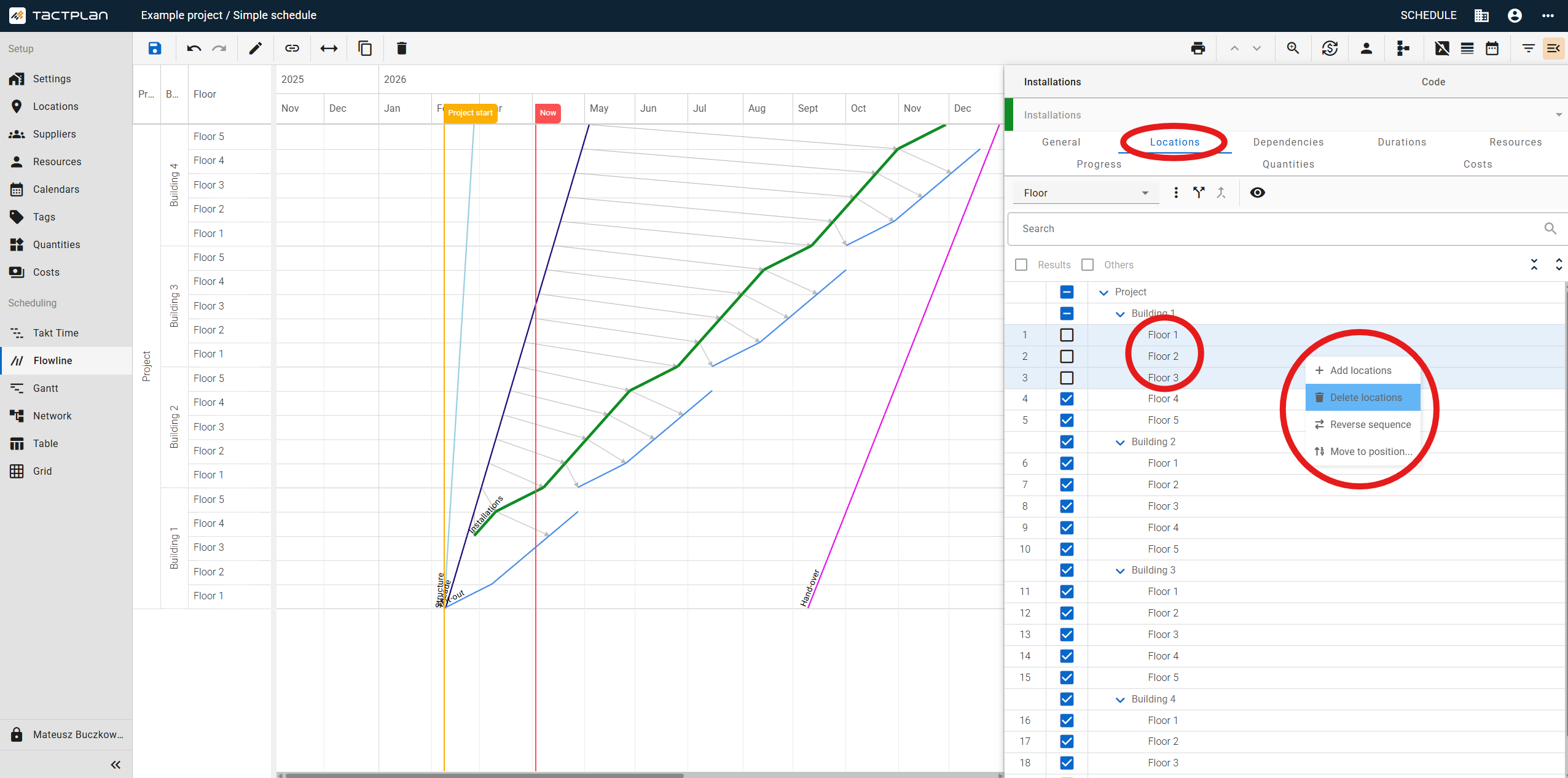

- Abra el panel de detalles de la tarea y navegue a la pestaña Ubicación.
- Seleccione múltiples ubicaciones en una secuencia continua manteniendo presionado Shift mientras hace clic.
- Haga clic derecho en cualquier ubicación seleccionada.

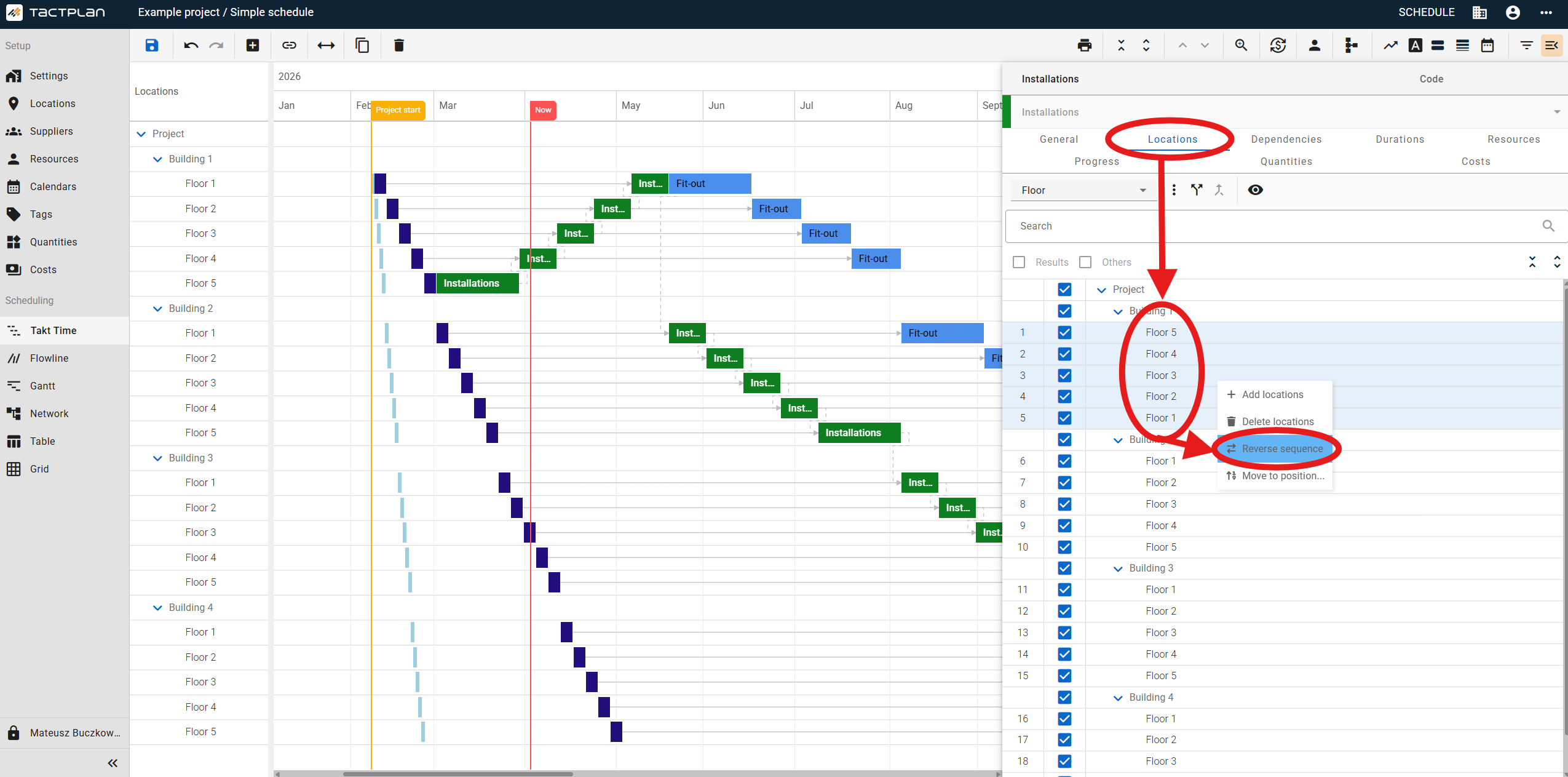

- Elija Secuencia inversa del menú contextual.
Nota: La función de inversión solo funciona en secuencias continuas. Las selecciones discontinuas mostrarán esta opción como deshabilitada.
Tareas Divididas por Ubicación
Usando el Panel de Ubicación
- Abra el panel de detalles de la tarea y vaya a la pestaña Ubicación.
- Haga clic en el ícono de División de subtarea en la barra de herramientas.

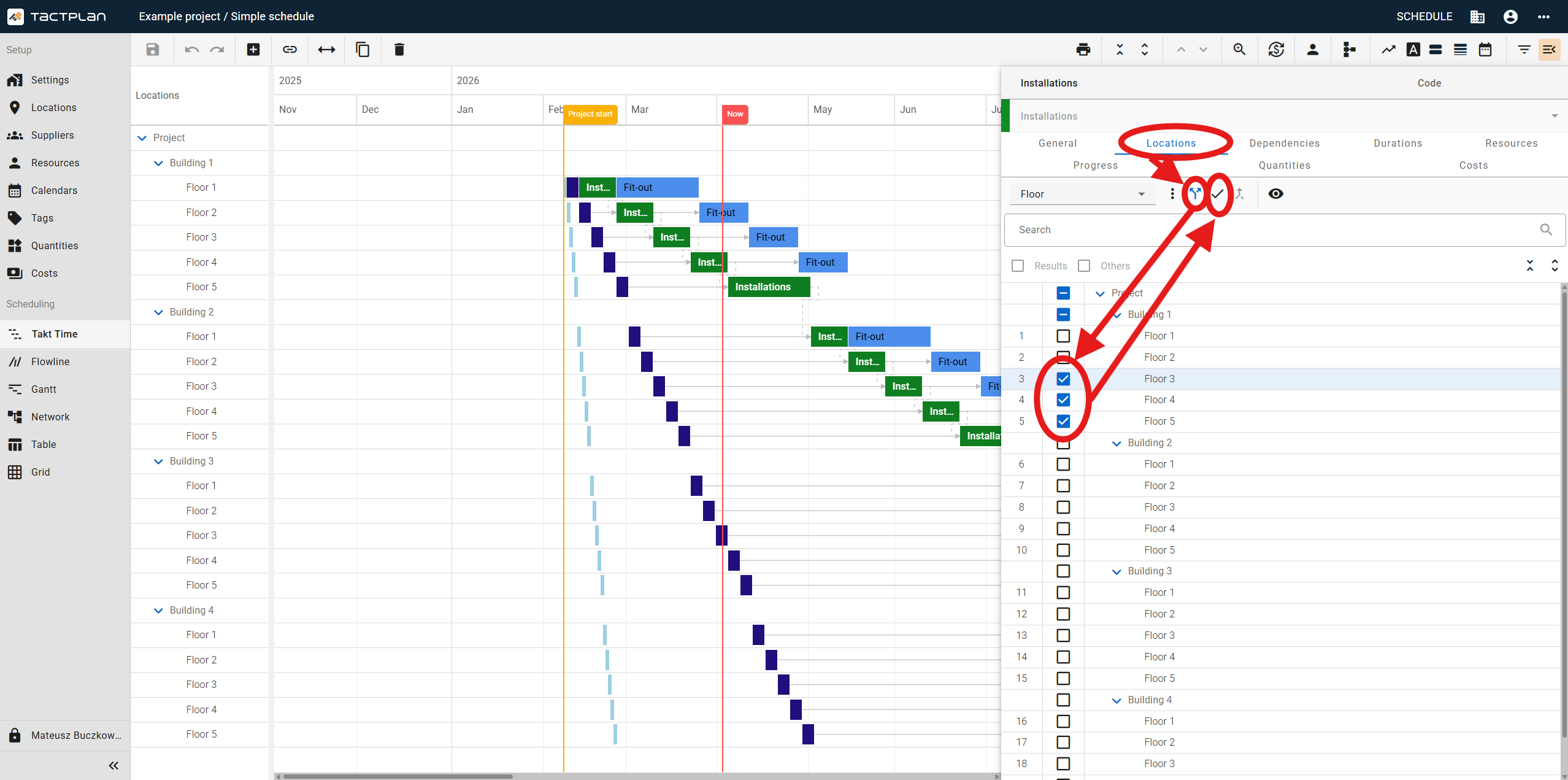

- Seleccione las ubicaciones que desea separar en una nueva subtarea.
- Haga clic en el ícono de Terminar de división de subtarea (marca de verificación) en la barra de herramientas.
Usando una Vista de Cronograma
- Navegue a la vista de cronograma deseada (Takt Time, Línea de flujo, Gantt o Mesa).

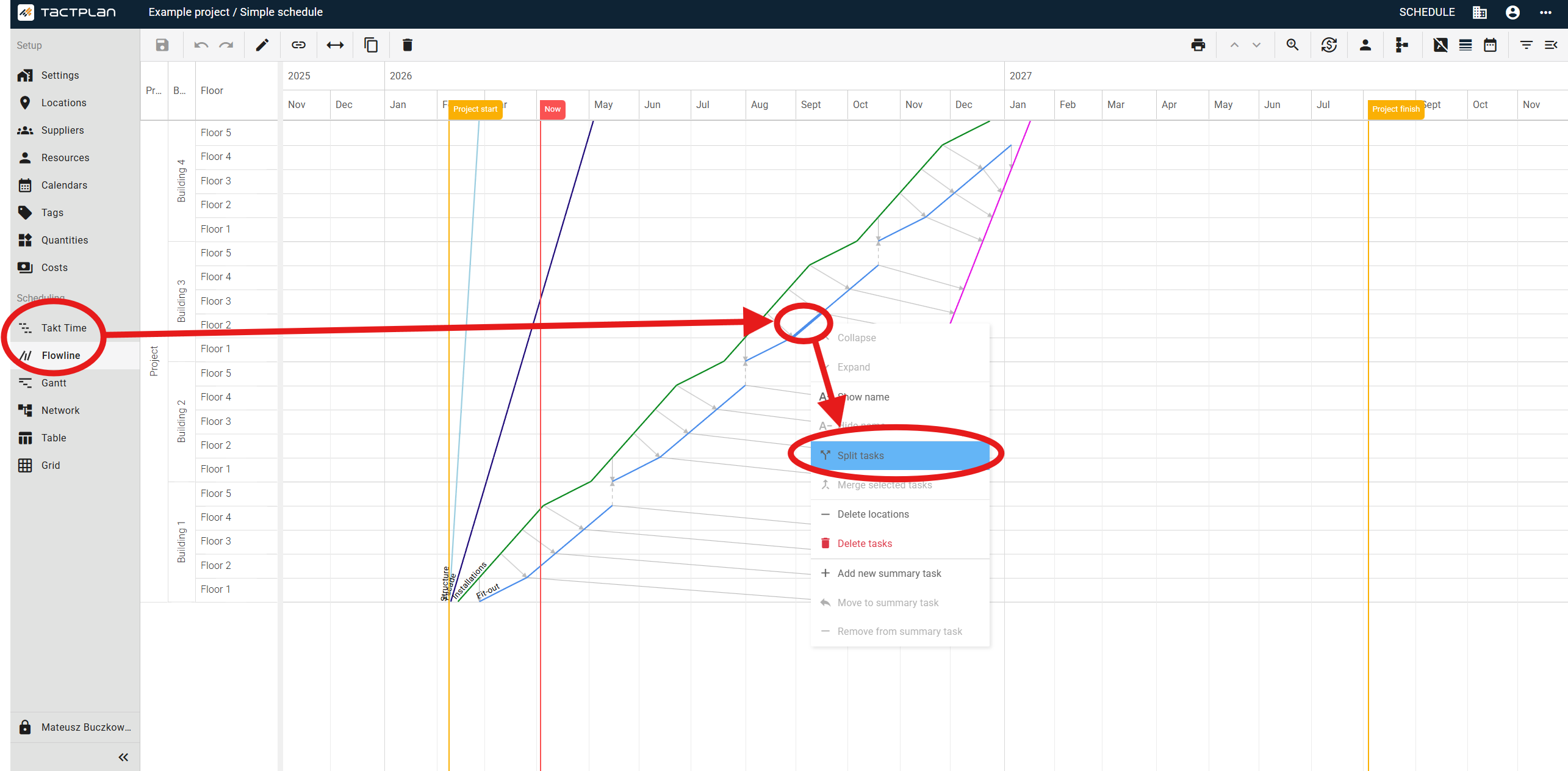

- Haga clic derecho en una tarea de ubicación.
- Seleccione Tareas divididas del menú contextual.
La tarea se dividirá en subtareas llamadas "Nombre de la tarea-1" y "Nombre de la tarea-2" (o el siguiente número disponible). La nueva subtarea hereda todos los ajustes y recursos vinculados de la tarea original.
Fusionar Subtareas
Usando el Panel de Ubicación
- Abra el panel de detalles de la tarea y navegue a la pestaña Ubicación.

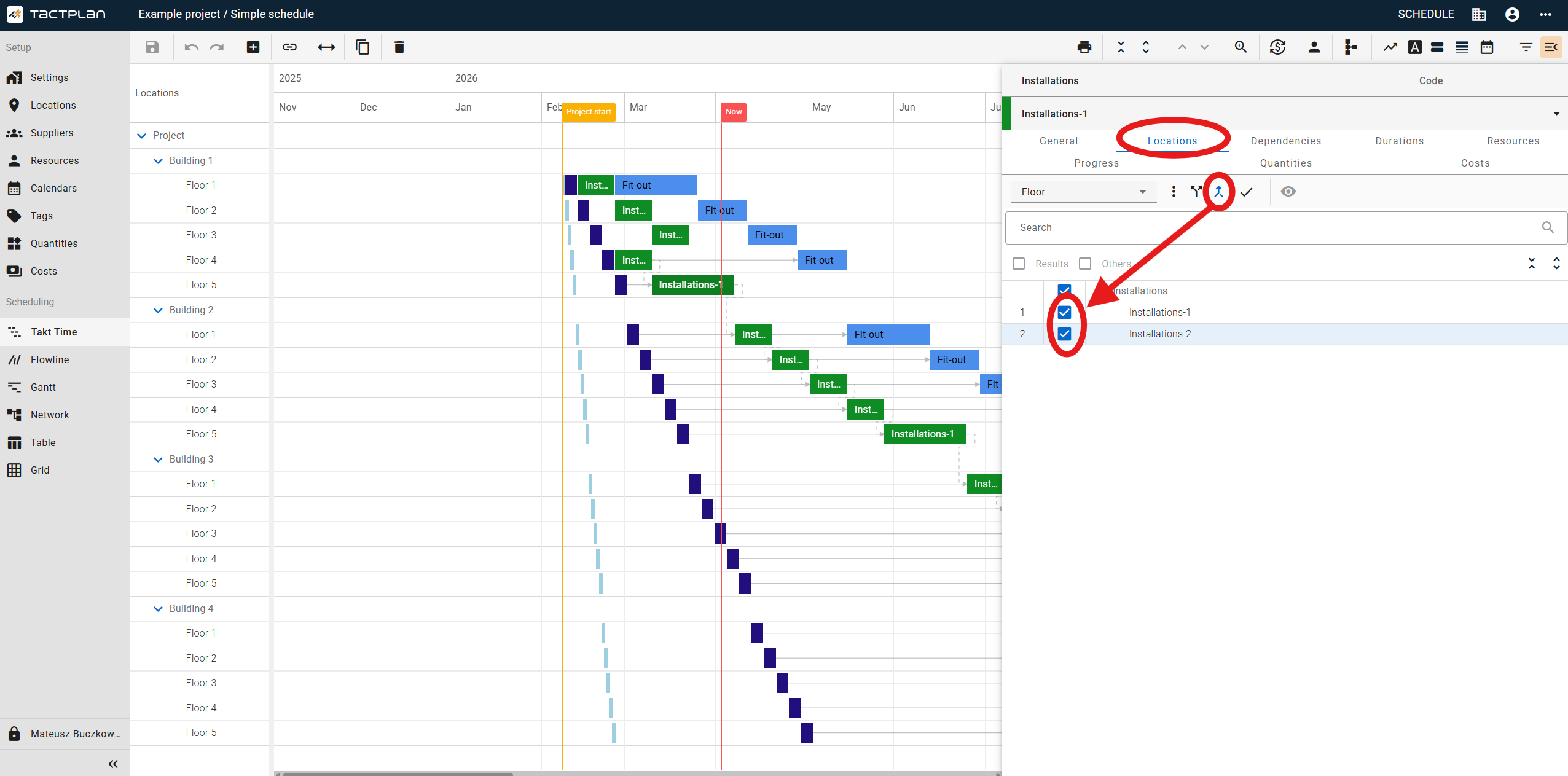

- Haga clic en el ícono de Fusionar subtareas en la barra de herramientas.
- Seleccione las subtareas que desea fusionar marcando sus casillas.
- Haga clic en el ícono de Terminar fusionando subtareas (marca de verificación) en la barra de herramientas.
Usando una Vista de Cronograma

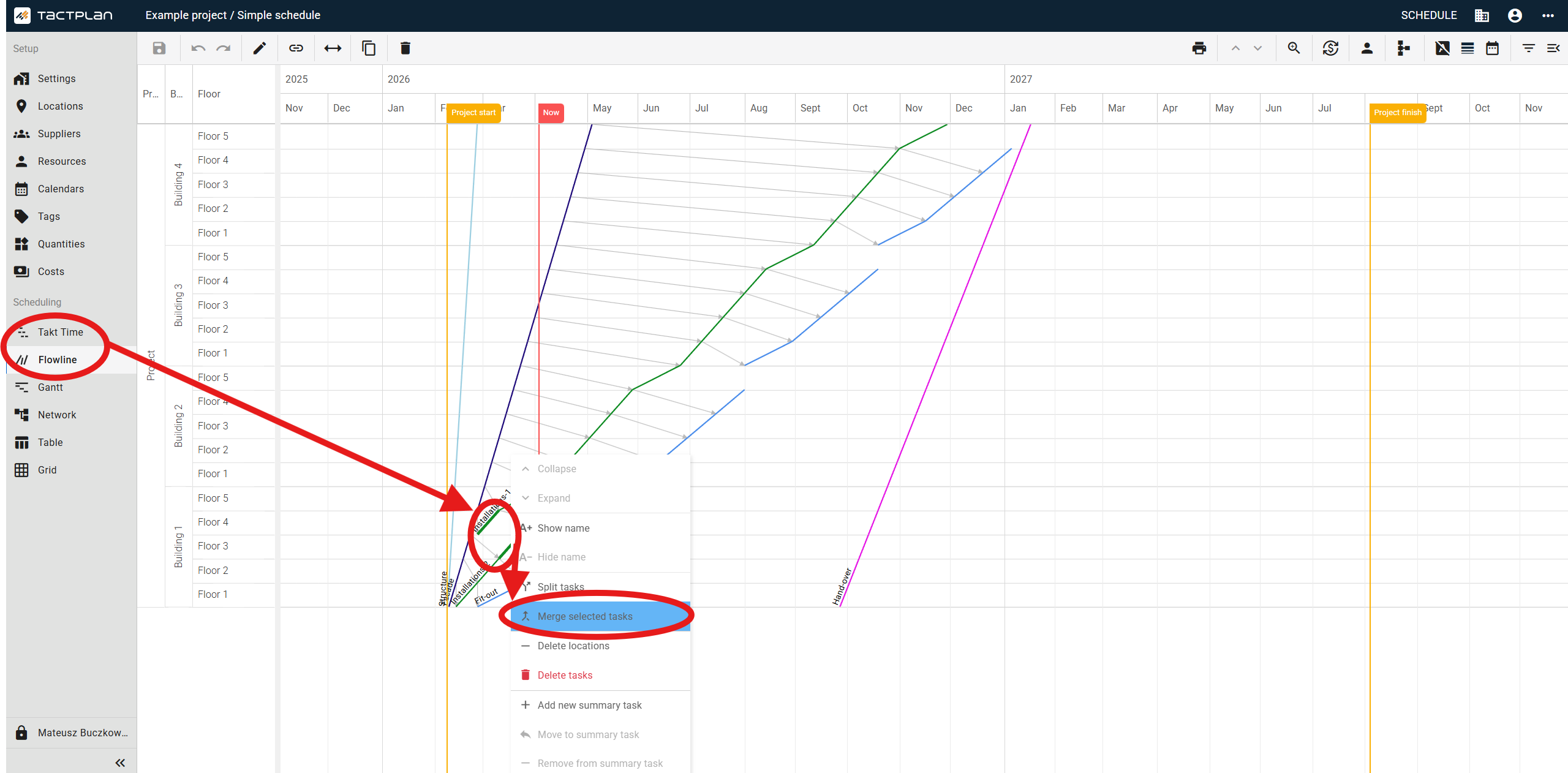

- Seleccione múltiples subtareas relacionadas en una vista de cronograma manteniendo presionado Ctrl mientras hace clic.
- Mantenga presionado Ctrl y haga clic derecho en una de las subtareas seleccionadas.
- Elija Fusionar tareas seleccionadas del menú contextual.
Las subtareas seleccionadas se fusionarán en la primera subtarea, conservando sus ajustes y recursos. Cualquier progreso agregado a ubicaciones individuales se conserva después de la fusión.
Restablecer el Orden de Ubicación
- Abra el panel de detalles de la tarea y vaya a la pestaña Ubicación.
- Haga clic en el menú Más (ícono de tres puntos).

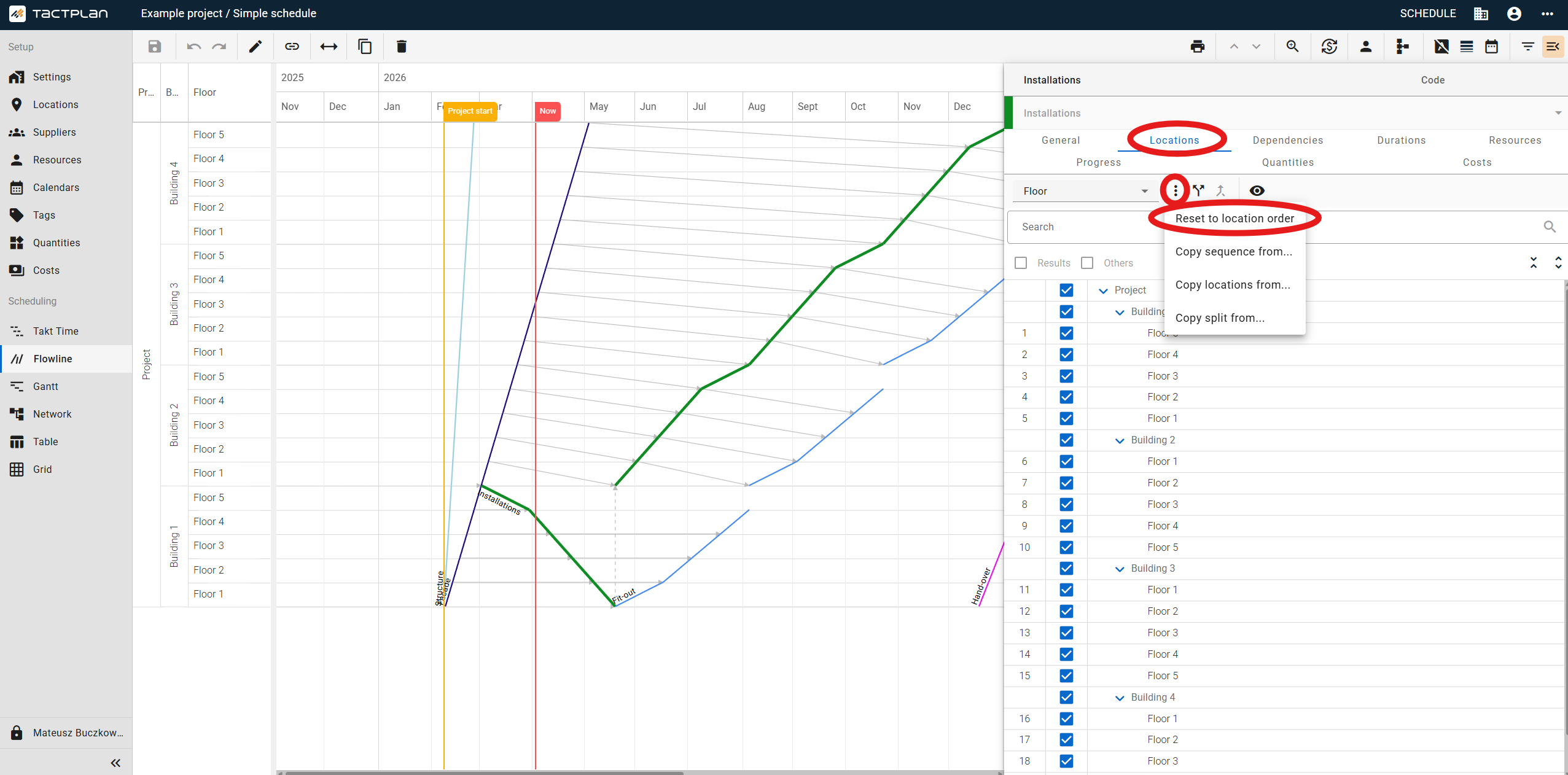

- Seleccione Restablecer el orden de ubicación.
Esto restablece la secuencia de ubicación de la tarea para que coincida con el orden definido en Configuración > Ubicación. También puede aplicar esto a múltiples subtareas a la vez seleccionándolas antes de acceder al menú Más.
Nota: Esta opción está deshabilitada cuando las tareas tienen cantidades vinculadas.

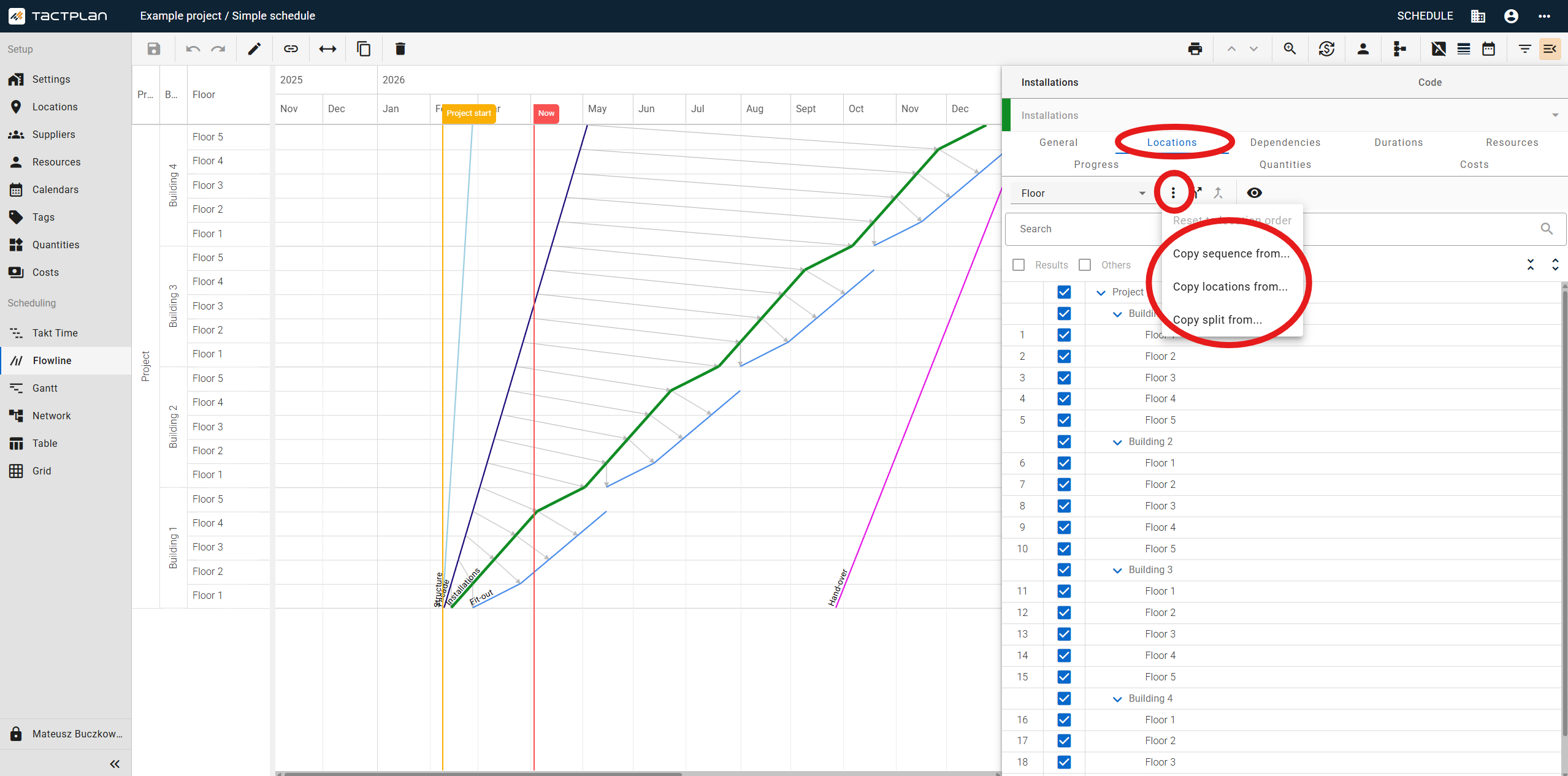

Copiar la Secuencia de Ubicación de Otra Tarea
- Abra el panel de detalles de la tarea y navegue a la pestaña Ubicación.
- Haga clic en el menú Más (ícono de tres puntos).
- Seleccione Copiar secuencia de.
- Elija una tarea de la lista de tareas con el mismo nivel de precisión.
La secuencia de ubicación se actualiza para coincidir con la tarea seleccionada. Para la edición masiva, seleccione múltiples subtareas antes de usar esta opción.
Nota: Esta función requiere que todas las tareas seleccionadas tengan el mismo nivel de precisión de ubicación.
Copiar Ubicaciones de Otra Tarea
- Abra el panel de detalles de la tarea y vaya a la pestaña Ubicación.
- Haga clic en el menú Más (ícono de tres puntos).
- Seleccione Copiar ubicaciones de.
- Elija una subtarea de la lista de subtareas con el mismo nivel de precisión.
Las ubicaciones seleccionadas se copian a su tarea actual. Esto también se puede aplicar a múltiples subtareas simultáneamente.
Nota: Todas las tareas seleccionadas deben tener el mismo nivel de precisión para que esta opción esté disponible.
Agregar y Eliminar Ubicaciones
Usando Casillas de Verificación
- Abra el panel de detalles de la tarea y navegue a la pestaña Ubicación.

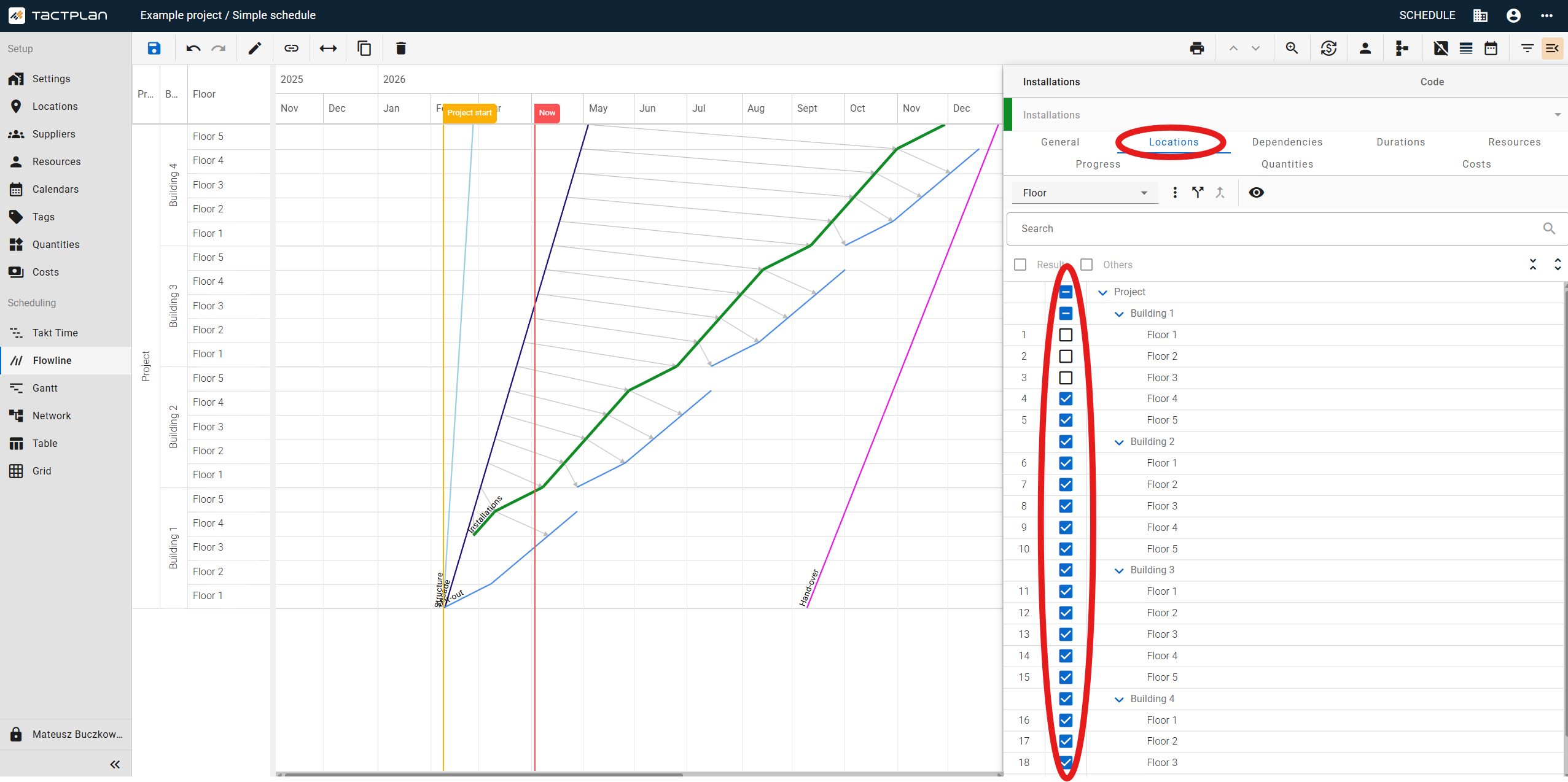

- Marque o desmarque las casillas de ubicación para agregar o borrar ubicaciones de la subtarea.
-
Para agregar o borrar todas las sububicaciones bajo un padre, marque o desmarque la casilla de verificación de la ubicación padre.
Usando el Menú Contextual
- Abra el panel de detalles de la tarea y vaya a la pestaña Ubicación.
- Seleccione múltiples ubicaciones manteniendo presionado Ctrl o Shift mientras hace clic.
- Haga clic derecho en cualquier ubicación seleccionada.
- Elija Agregar ubicaciones o Eliminar ubicaciones del menú contextual.
Mover Ubicaciones a una Posición Específica
- Abra el panel de detalles de la tarea y navegue a la pestaña Ubicación.
- Seleccione una o más ubicaciones en el mismo nivel que la precisión de ubicación de la tarea.
- Haga clic derecho en cualquier ubicación seleccionada.
- Elija Mover a posición del menú contextual.
- Ingrese el número de posición deseado en el cuadro de diálogo.
- Haga clic en De acuerdo para aplicar el cambio.
Nota: Esta opción solo está disponible cuando todas las ubicaciones seleccionadas están en el mismo nivel de precisión que la tarea.
Copiar Configuración de División
- Abra el panel de detalles de la tarea y vaya a la pestaña Ubicación.
- Haga clic en el menú Más (ícono de tres puntos).
- Seleccione Copiar división de.
- Elija una subtarea de la lista con el mismo nivel de precisión.
La configuración de división se aplica a su tarea, creando los mismos agrupamientos de ubicación que la tarea de origen. Esto también funciona para la edición masiva de múltiples subtareas.
Nota: Si las tareas tienen dependencias entre ellas, la operación de copia puede fallar para evitar conflictos de planificación. Aparecerá una notificación en la esquina inferior derecha si esto ocurre.
Edición Masiva de Precisión de Ubicación
- Seleccione múltiples subtareas con el mismo nivel de precisión en una vista de cronograma.
- Abra el panel de detalles de la tarea y navegue a la pestaña Ubicación.
- Cambie el menú desplegable de precisión de ubicación al nivel deseado.
Todas las tareas seleccionadas se actualizarán al nuevo nivel de precisión, con deselección automática de las ubicaciones que no cumplan con los nuevos criterios.

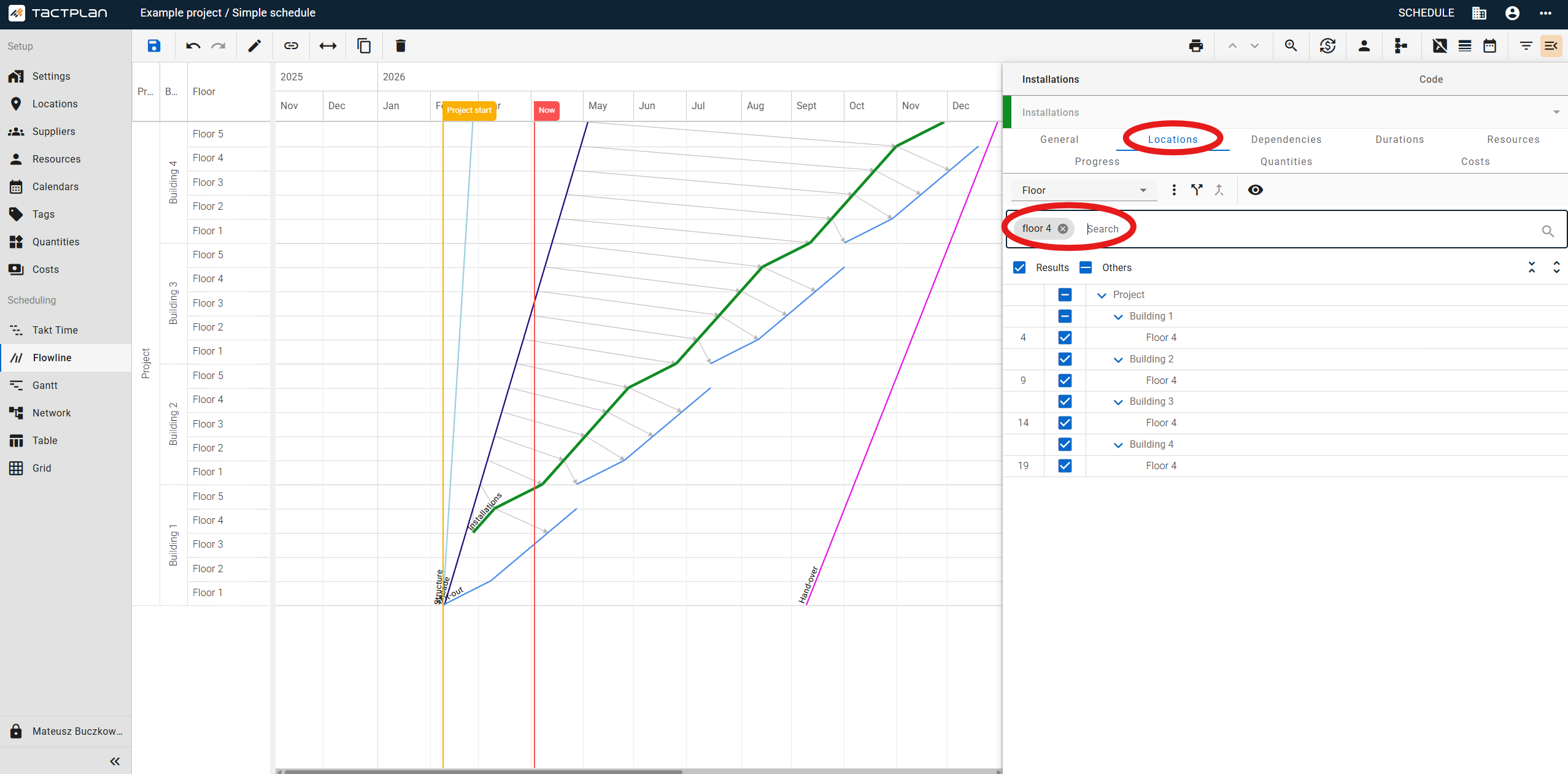

Filtrar Ubicaciones por Búsqueda
- Abra el panel de detalles de la tarea y vaya a la pestaña Ubicación.
- Escriba un término de búsqueda en el campo de búsqueda en la parte superior.
- Vea los resultados filtrados que coinciden con su búsqueda.
- Ingrese múltiples términos de búsqueda separados por espacios para buscar múltiples ubicaciones.
Dividir Múltiples Tareas a la Vez
- Navegue a una vista de cronograma (Takt Time, Línea de flujo, Gantt o Mesa).
- Seleccione múltiples tareas de ubicación manteniendo presionado Ctrl mientras hace clic.
- Haga clic derecho en cualquier tarea seleccionada.
- Elija Tareas divididas del menú contextual.
Todas las subtareas seleccionadas se dividirán en sus respectivas ubicaciones seleccionadas.
Tactplan Schedule - Plans_Scheduling - (general) - Locations (2.4.1)
