Hvernig á að flytja út kostnað í töflureikni
- Farðu í Uppsetning > Kostnaður og smelltu á Útflutningur hnappinn í tækjastikunni.
- Veldu þitt æskilega Tugamerki (punktur eða komma) í útflutningsglugganum.
- Smelltu á Afrita á klemmuspjald til að afrita gögnin, opnaðu síðan Excel eða Google Sheets og límdu þau með Ctrl+V eða hægrismelltu Límdu.
Athugið: Staðfestu að hausar, gildi, gagnasniðmát og tugamerki birtist rétt í töflureikni eftir að límt er inn.
Hvernig á að flytja út kostnað í CSV skrá
- Farðu í Uppsetning > Kostnaður og smelltu á Útflutningur hnappinn í tækjastikunni.
- Veldu þitt æskilega Tugamerki (punktur eða komma) í útflutningsglugganum.

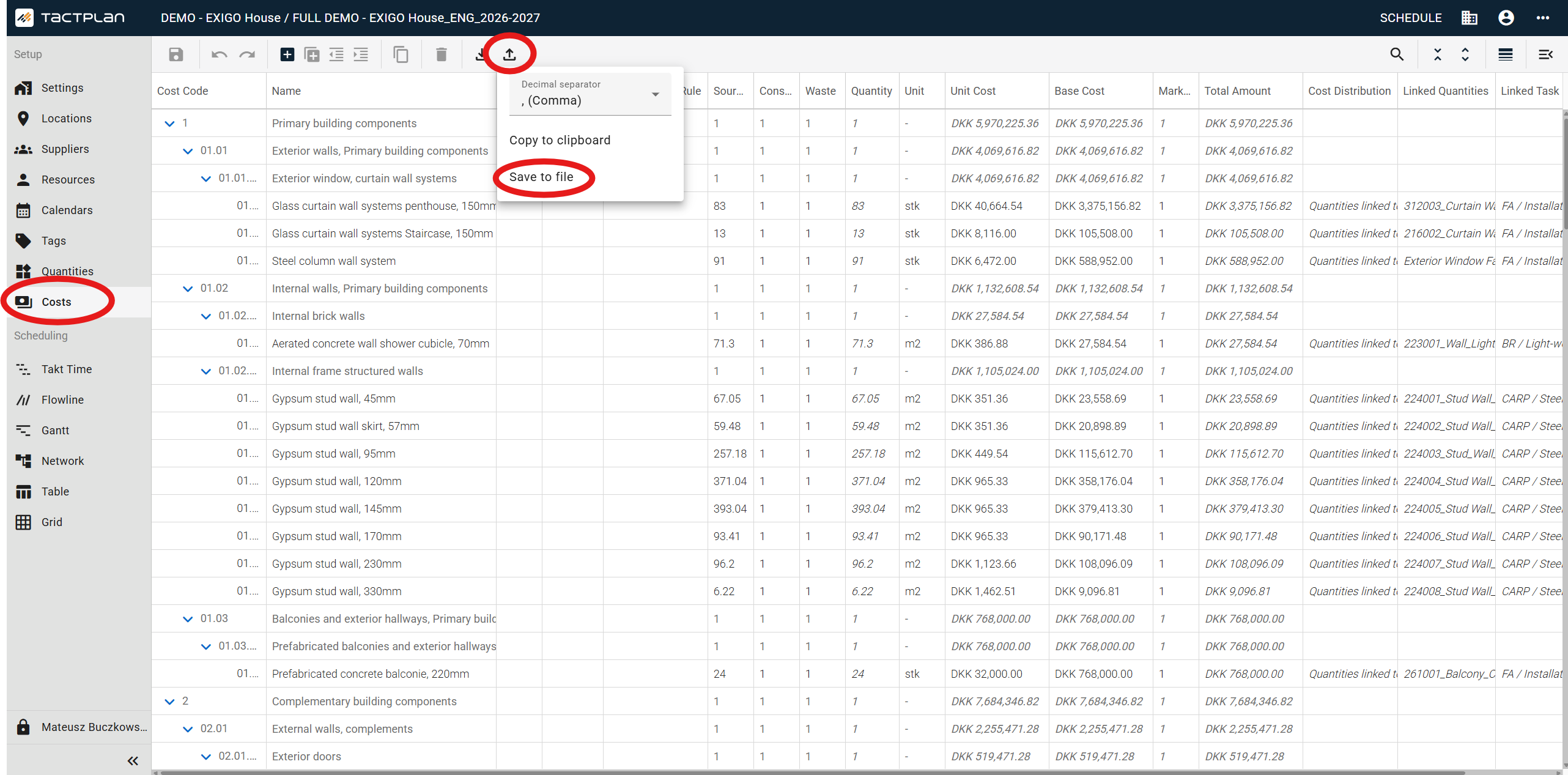

- Smelltu á Vista í skrá — CSV skrá verður sótt í sjálfgefna niðurhalsmöppu vafranda þíns.
- Opnaðu eða flyttu inn CSV skrána í Excel eða Google Sheets til að fara yfir gögnin.
Innflutningur kostnaðargagna
Hvernig á að flytja inn kostnað úr töflureikni
- Opnaðu töflureikni þinn í Excel eða Google Sheets og afritaðu kostnaðargögnin (með eða án hausa) með Ctrl+C eða hægrismelltu Afrita.

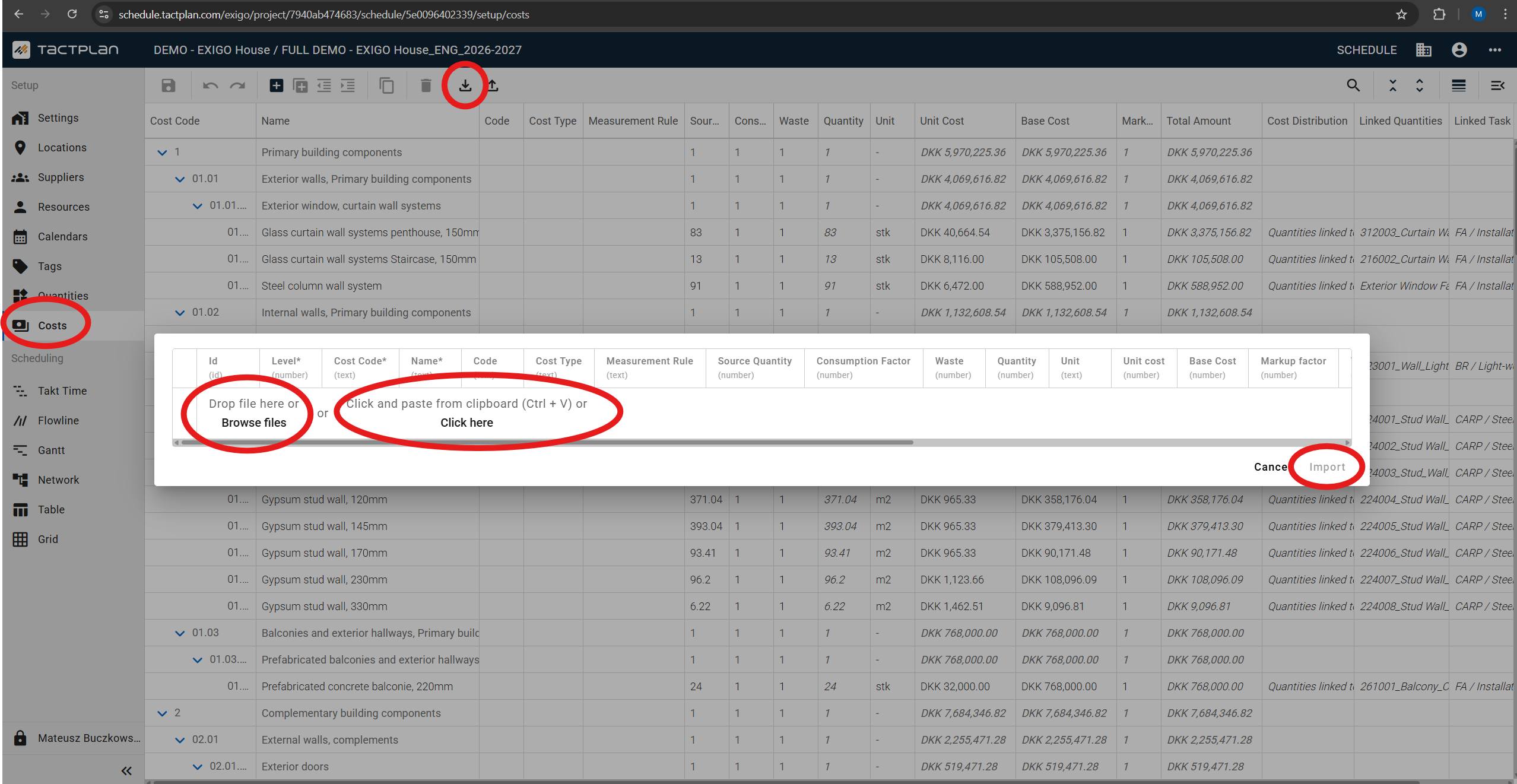

- Farðu í Uppsetning > Kostnaður og smelltu á Innflutningur hnappinn í tækjastikunni.
- Í innflutningsglugganum, smelltu á Smelltu og límdu af klemmuspjaldinu (Ctrl+V) eða Smelltu hér til að líma gögnin.
- Stilltu Tugamerki (komma eða punktur) til að passa við snið upprunagagnanna.
- Smelltu á Hrá gögn til að skipta á milli samanburðar á hráum gögnum og gögnunum sem á að flytja inn — notaðu þetta til að staðfesta að gögnin líti rétt út áður en þú heldur áfram.
- Smelltu á Innflutningur til að ljúka innflutningnum.
Staðfesting innflutningsreita
Skilningur á staðfestingarreglum fyrir kostnaðarreiti
Við innflutning kostnaðargagna staðfestir Tactplan hvern reit. Taflan hér að neðan listar upp reitina og staðfestingarreglur þeirra.
| Reitur | Staðfesting |
|---|---|
| Id | Verður að vera gilt auðkenni |
| Stig | Gildi er krafist; verður að vera gilt stig í réttri röð (t.d. barnalína getur ekki haft stiggildi meira en 1 hærra en foreldri hennar) |
| Kostnaðarkóði | Gildi er krafist |
| Nafn | Gildi er krafist |
| Kóði | Verður að vera gilt reitgildi |
| Kostnaðartegund | Verður að vera gilt reitgildi |
| Mælingarregla | Verður að vera gilt reitgildi |
| Upprunamagn | Gildi er krafist; verður að vera gilt númer |
| Neysluþáttur | Verður að vera gilt númer; lágmarksgildi: 1 |
| Úrgangur | Verður að vera gilt númer; lágmarksgildi: 1 |
| Magn | Verður að vera gilt númer; reiknað sem: Upprunamagn × Neysluþáttur × Úrgangur |
| Eining | Verður að vera gilt reitgildi |
| Einingakostnaður | Verður að vera gilt númer; reiknað sem: Grunnkostnaður ÷ Magn |
| Grunnkostnaður | Verður að vera gilt númer; reiknað sem: Magn × Einingakostnaður |
| Álagsstuðull | Verður að vera gilt númer; lágmarksgildi: 1 |
| Heildarupphæð | Verður að vera gilt númer; reiknað sem: Grunnkostnaður × Álagsstuðull |
| Losun eininga | Verður að vera gilt númer; lágmarksgildi: 0 |
| Grunnlosun | Verður að vera gilt númer; reiknað sem: Magn × Losun eininga |
| Losunarstuðull | Verður að vera gilt númer; lágmarksgildi: 1 |
| Heildarlosun | Verður að vera gilt númer; reiknað sem: Grunnlosun × Losunarstuðull |
| Tengd magn | Tóm eða fyrirliggjandi gildi eru geymd |
| Tengd verkefni | Tóm eða fyrirliggjandi gildi eru geymd |
| Merki | Tóm eða fyrirliggjandi gildi eru geymd |
Breyting á stigum kostnaðarliðar við innflutning
- Til að draga út kostnaðarlið (færa á hærra stig), stilltu Stig gildið á lægri heiltölu (t.d. breyttu
1í0). Kostnaðarliðurinn og undirliðir hans verða fluttir inn á uppfærða stiginu. - Til að draga inn kostnaðarlið (færa á lægra stig), stilltu Stig gildið á hærri heiltölu (t.d. breyttu
0í1). Kostnaðarliðurinn og undirliðir hans verða fluttir inn á uppfærða stiginu.
Ógild stigröð: Stiggildi verða að fylgja gildri stigveldi. Til dæmis, ef lína 1 hefur Stig 1 og lína 2 hefur Stig 0, mun innflutningurinn mistakast með "Ógilt stig" villu. Á sama hátt getur lína ekki haft stig sem er meira en 1 hærra en stig foreldralínunnar.
Tactplan Schedule - Plans_Setup - Costs - Import and Export
