Hur man lägger till en kvantitet till en uppgift
- Öppna panelen Uppgiftsuppgifter genom att klicka på en uppgift i schemat.
- Välj fliken Kvantiteter längst upp i panelen.

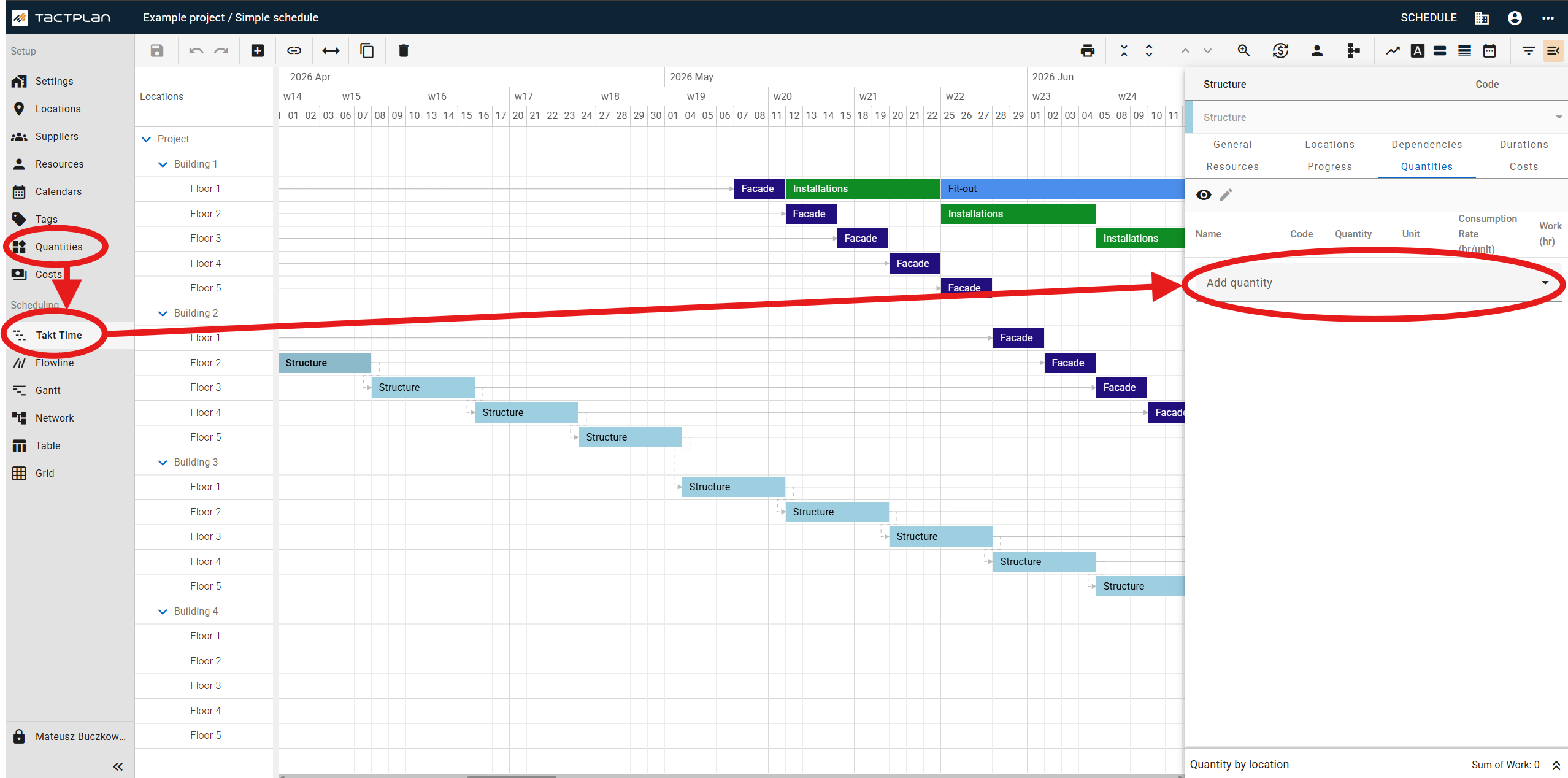

- Klicka på Lägg till kvantitet och börja skriva för att söka efter en kvantitet med hjälp av rullgardinsmenyn för automatisk komplettering.
- Välj önskad kvantitet från listan – den läggs till med sin standardförbrukning och arbete beräknas automatiskt. Om listan är tom, gå till Uppstart --> panelen Kvantiteter och lägg till kvantiteter där.
Hur man redigerar förbrukningsgraden

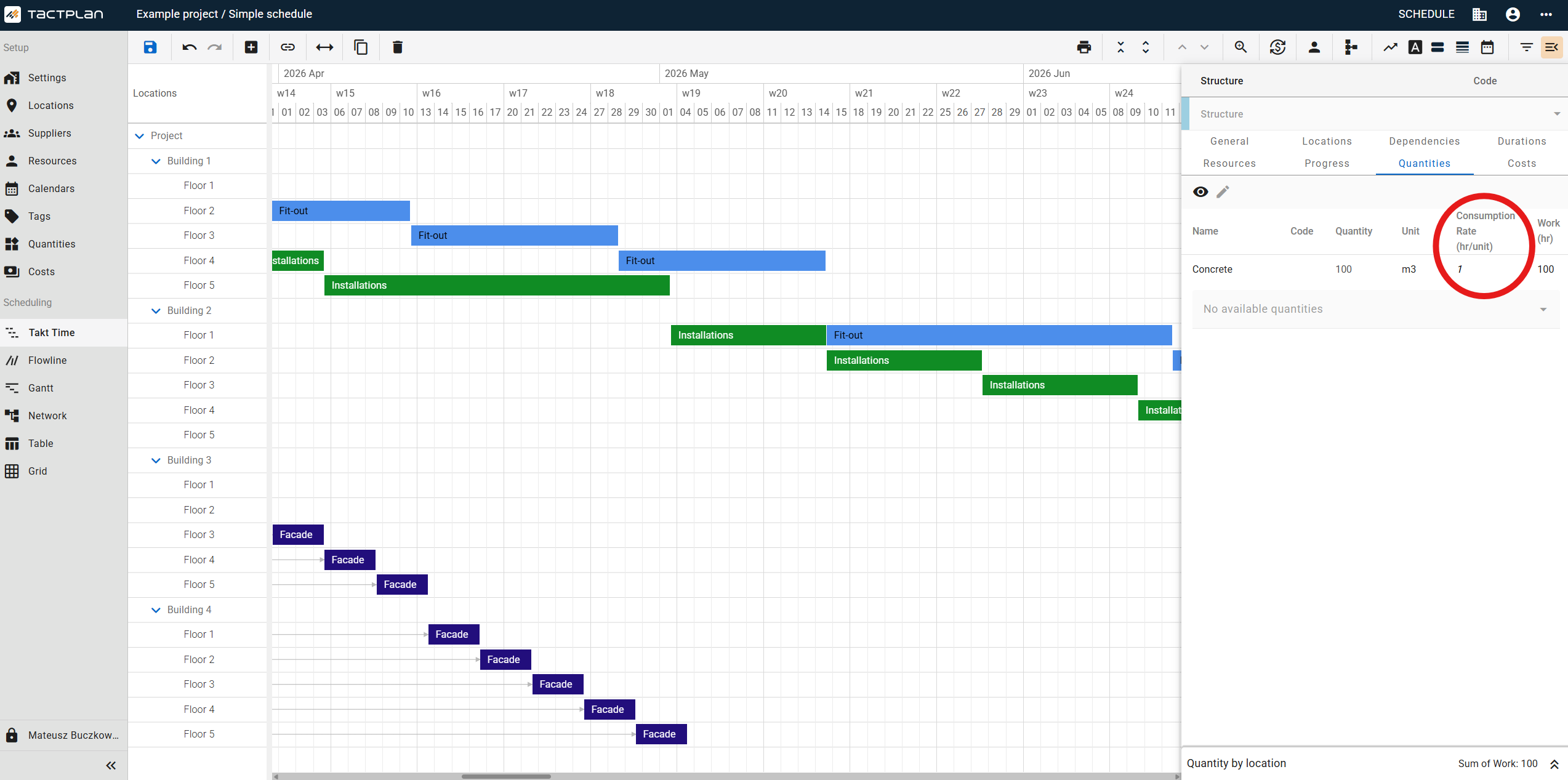

- Klicka på cellen Förbrukningsgrad för den kvantitet du vill redigera.
- Ange ett giltigt numeriskt värde mellan 0,0001 och den övre gränsen för arbetsvaraktigheten – värdet för Arbete uppdateras automatiskt.
Notera: Icke-numeriska värden (t.ex. bokstäver) ignoreras. Det är inte tillåtet att ange 0 — fältet återgår till det tidigare giltiga värdet när du lämnar cellen.
Hur man återställer förbrukningsgraden till standard
- Högerklicka på kvantitetsraden du vill återställa.
- Välj Återställ konsumtion från snabbmenyn — förbrukningsgraden återgår till det standardvärde som definierats för den kvantiteten.
Hur man avlägsnar en kvantitet från en uppgift
- Högerklicka på kvantitetsraden du vill avlägsna.
- Välj Avlägsna från snabbmenyn — kvantiteten avlägsnas från uppgiften.
Hur man granskar kvantiteter efter plats och totalt arbete
- Lägg till flera kvantiteter till en uppgift med hjälp av stegen ovan.

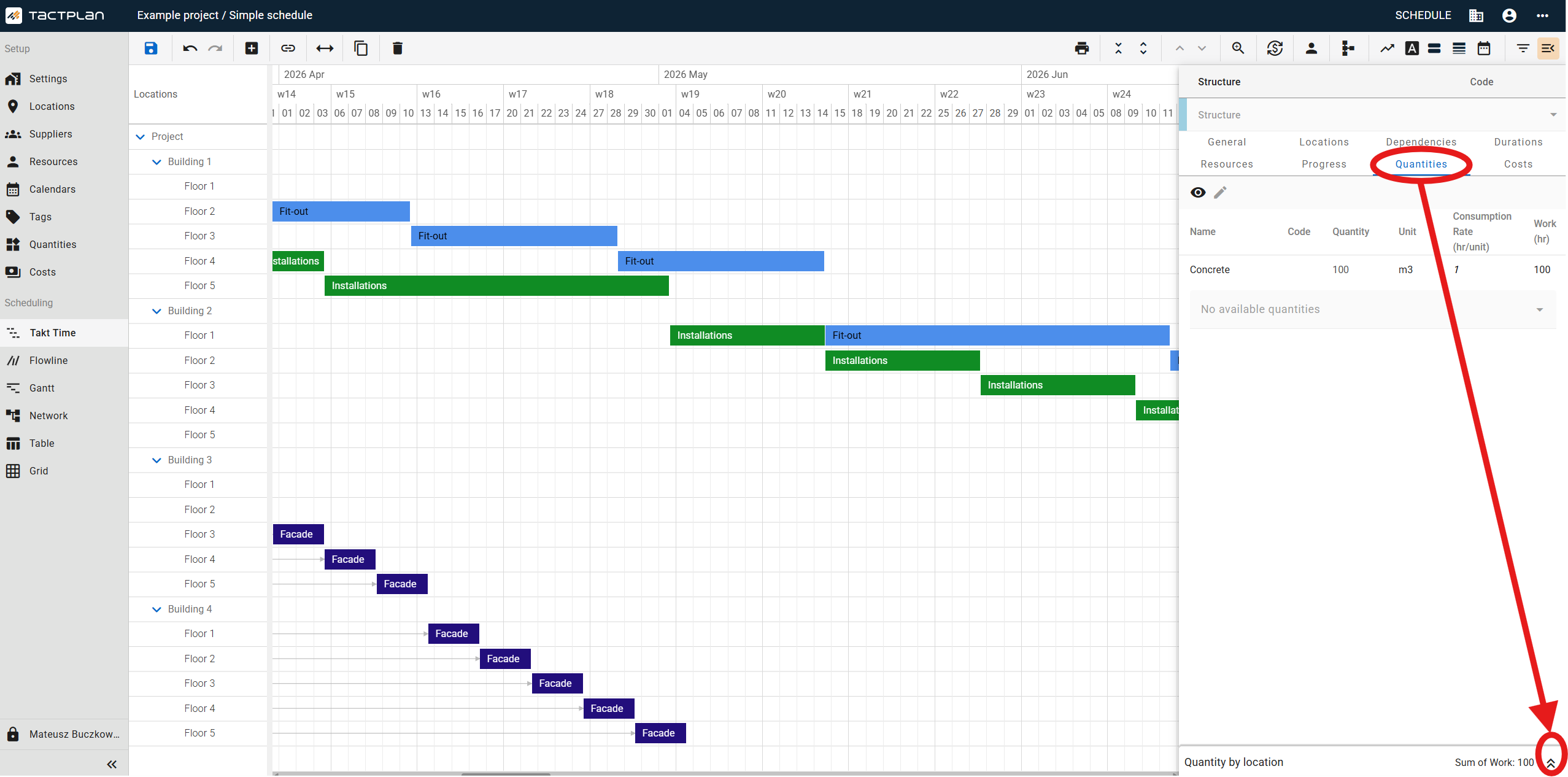

- Scrolla ned till botten av fliken Kvantiteter för att se uppdelningen Kvantitet efter plats och totalen Totalt arbete.
Tips: Totalt arbete återspeglar det sammanlagda arbetet för alla länkade kvantiteter och alla platser tilldelade till uppgiften. Använd detta för att kontrollera att dina produktionsmål återspeglas korrekt i schemat.
Tactplan Schema - Plans_Scheduling - Uppgiftsuppgifter - Kvantiteter
